国家电投川东北高效清洁煤电综合利用一体化项目加快推动 主厂房浇筑发动

 新闻中心     |      来源:米乐体育app官网    发布时间:2025-10-05 22:58:59

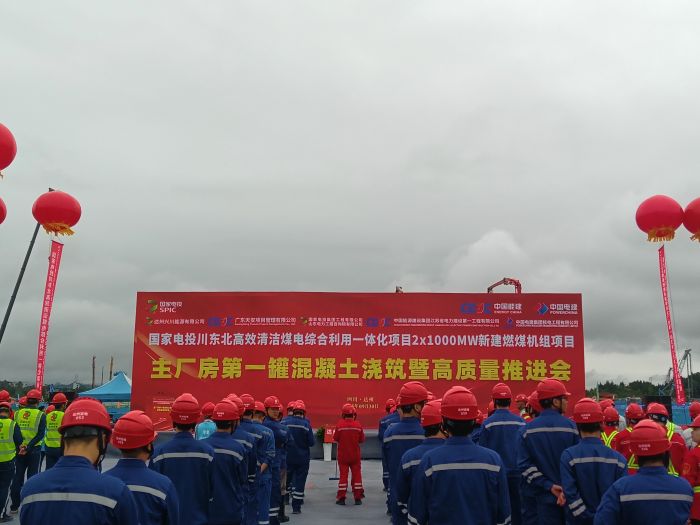

  9月30日,国家电投川东北高效清洁煤电综合利用一体化项目 2×1000MW 新建燃煤机组项目主厂房榜首罐混凝土浇筑暨高质量推动会在项目所在地达州市达川区石梯镇双石工业园区举办,这标志着该项目正式迈入全面建造阶段。

  国家电投达州煤电项目总出资约77.2 亿元,占地面积1109亩。该项目将新建2×1000MW超超临界一次再热燃煤发电机组,并同步建造烟气脱硫、脱硝设备,致力于打造高效清洁的动力项目。依照规划,该项目年用煤量约450万吨、用水量约1152万立方米,建造周期约为26个月。

  自项目发动以来,各项作业稳步推动。本年4月出场开工,5月获得土地批文,7月完结构建筑物拆迁和清表作业,8月完结详勘,9月基本完结场平、地基处理、出场路途、暂时作业区域等施工,累计完结项目出资14.4亿元。现在,项目现场装备人员800余人、施工设备120余台,正全力展开场平、地基处理、桩基等作业。

  据该项目施工现场担任的人介绍,本周虽受降雨影响,场平施工暂停,但全体进展仍然可观。现在已累计完结场平约177万平方米,占总进展约 93.2%;完结强夯面积1.5万平方米,累计完结强夯面积28万平方米,完结总进展约 83%。集控楼(归于主厂房的一部分)桩基完结16根,累计完结56根,剩下8根因受循环水管影响暂无法施工,完结总进展约87.5%。1号和2号锅炉根底钢筋绑扎及根底混凝土浇筑受降雨影响暂停施工,但其他作业仍在有序进行。过路段循环水管1号机组安装好,2号机组安装好45%。临建作业区已连续投用,部分地坪及美化继续施工中。厂区环形路途施工完结70%,本月底主环形路途将构成。

  跟着项目的加快推动,不只将为达州供给安稳的电力供应,还将带动相关工业高质量开展,促进当地经济稳步的增加,为区域高水平质量的开展供给有力支撑。该项目投产后,估计年产值32亿元,税收2.8亿元,处理工作800余人,将为当地经济开展注入强壮动力。
